玉昆鋼鐵巖土工程一體化項目,是目前公司巖土工程一體化總承包業務的典型工程。該項目占地12000余畝,巖土工程全過程施工與場地其它20多家施工單位交叉作業,安全、質量、進度、成本管控難度可見一斑,是此列為公司十大重點項目。2022年,成渝公司將其列為黨員先鋒項目創建,同步成立了以項目經理劉文博為書記的項目黨支部。一年來,項目班子積極貫徹公司巖土工程一體化業務“精品、智慧、綠色、價值”經營理念,強化黨員責任擔當和服務意識,堅持降本增效、綠色低碳和控制風險,不斷提高項目管控的執行力,實現工程安全、項目增值增效。截止目前,該項目實現產值5.3億元,安全生產三項指標持續為“0”,工程基樁檢測合格率100%。
堅持黨建引領,強化黨員責任擔當
一是堅持支部黨建與項目工作融合。項目實施經理、黨支部書記一肩挑,統籌項目生產與支部黨建融合、生產任務督導與先鋒目標檢核相融合、項目會議室與黨員活動中心相融合。支部6名黨員分設成4個“黨員責任區”,協同推進各項工作,強化執行力。項目書記劉文博全面負責主廠區煉鐵、煉鋼、軋鋼等166個部分樁基工程和周邊14個標段邊坡工程,帶領項目部成員頂著施工場區廣、作業面大、施工人員多的壓力,加強統籌、強化黨員引領擔當、壓實分片責任落實,保障了基樁工程的節點。高邊坡施工中,克服了設備、材料運輸?shù)入y題,搶在雨季來臨前完成了支護結構施工,保證了邊坡穩定,降低了施工安全風險,贏得了建設單位的肯定。
二是強化安全規范化管理。黨員帶頭“以點帶面”促進安全規范化,強化落實項目人員安全教育、安全考試全覆蓋;嚴格進場人員健康碼、通行證查驗;落實分部、分項、分專業、分工種安全技術交底機制;積極加強與施工交叉單位,與甲方、總包單位協調與互動,保障施工提高效率;適時開展錯峰施工等舉措,確保邊坡工程2400余人次投入坡頂6000延米的施工,保證了整個施工過程的進度與安全。

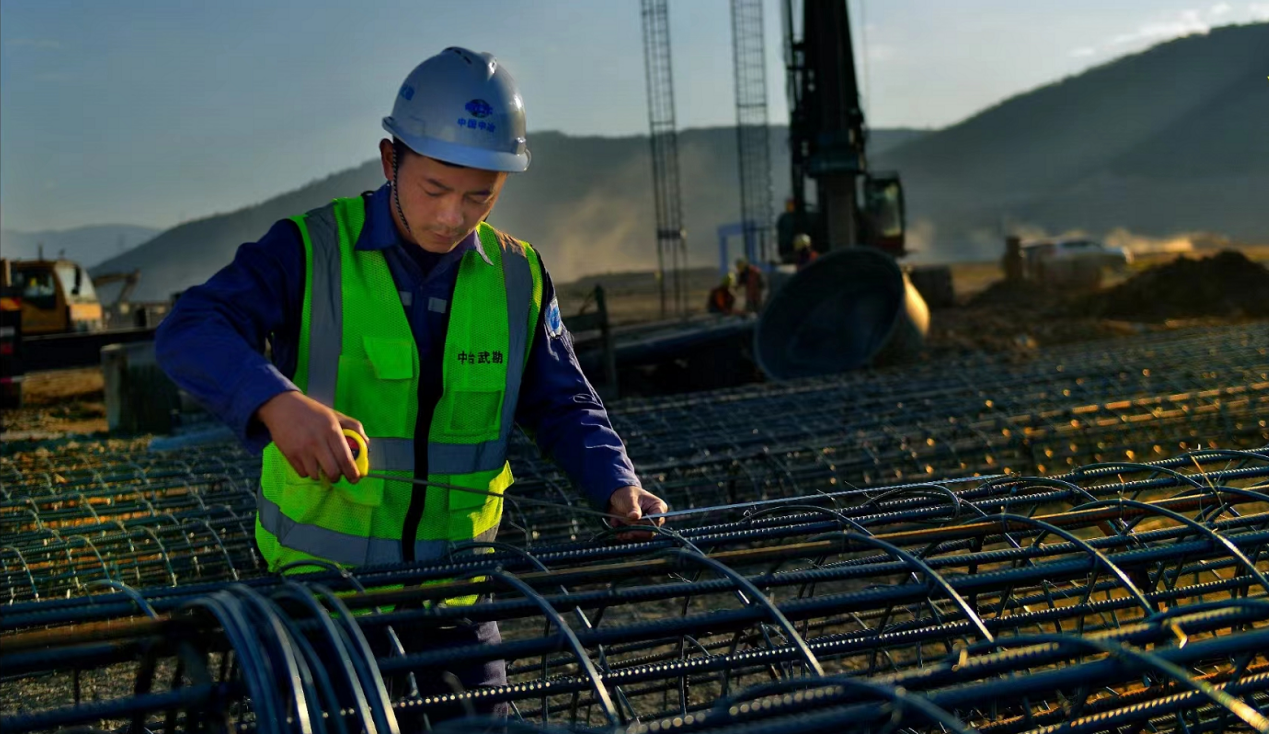

三是加強質量的源頭管理。黨員骨干牽頭深入?yún)⑴c圖紙會審、參數核定、實測實量等質量管控工作。項目部抓住50米厚高填土區成樁困難突出問題進行舉措論證、實施方案監督指導,實現了樁基工程質量零事故,樁檢合格率100%。
四是強化全過程成本管控。黨員帶頭落實項目成本管理責任制,建立項目預算成本月進度審核制度,聚焦材料使用、進場驗收、過磅稱重、材料盤點,用量匹配等環節現象,確保成本可控,提高額利潤目標。
堅持黨建引領、發揮黨支部的動員力組織力
項目黨支部始終堅持抓基層、強基礎、固基本,把黨員組織起來,把員工帶動起來,確保分項施工推進到哪里,黨支部就跟進到哪里,黨員就匯聚到哪里:
我們將資源匯聚到一線。圍繞項目建設各項任務,堅持把優秀黨員骨干派到一線打頭陣,分別把控施工技術、安全質量、施工用電等方面,確保出現的問題及時得到解決、不拖累正常生產。截至目前,廠區樁基施工累計進尺52萬延米、完成邊坡支護面積70萬平,產值5.3億元,已超額完成2022年既定目標。
我們把問題解決在一線。為保障工程節點,項目部建立工期倒排工作機制。以各“黨員責任區”為單位開展勞動競賽,以進度表形式建立工期倒排工作機制,營造比學趕超的良好氛圍。為保證項目進度,各標段示范崗、崗位能手堅持蹲點項目作業一線,對施工現場出現的涌水、垮塌方等影響施工進度,開挖、鉆孔、支護等難題進行現場指導并推動第一時間解決,最大限度提升了工作效率。項目在推進110米高邊坡施工中,第4、12兩標段的邊坡縱向跨越斷層破碎帶,給安全施工和工程質量帶來巨大挑戰。項目黨員技術骨干多次組織勘察、設計等相關人員及時勘查現場、提出解決方案,保障了施工質量安全。
我們讓成果拓展在一線。項目部堅持在一線拓展成果,將先鋒模范作用變成實實在在的行動,引領保障項目各項工作落實。2022年上半年,為落實業主雨季前完成高邊坡支護工程的節點要求,項目黨員擔綱引帶,參與人員奮發努力、艱苦鏖戰,提前15天完成。這也是成渝公司黨總支帶領項目部全體員工努力踐行“干好今天的現場換取明天的市場”理念的最好呈現,我們以2021年3月項目建設現場的卓越表現,再一次承接了2021年7月樁基項目,實現了玉昆鋼鐵項目的二次經營。我們相信,現在的踔厲奮發,一定會贏得玉昆鋼鐵項目更多的奪標機會。
下一步,項目黨支部將以學習貫徹黨的二十大精神為契機,持續推進黨員先鋒項目的創建工作,進一步提升黨員先鋒意識和黨支部的組織力,統籌做好項目收尾驗收工作,鍛造公司巖土工程一體化項目的工程標桿。
